Ход строительства за Апрель 2019 г.

1 мая 2019 г.

Ход строительства за Апрель 2019 г.

ЖК «Уфимский кремль»:

Литер 22

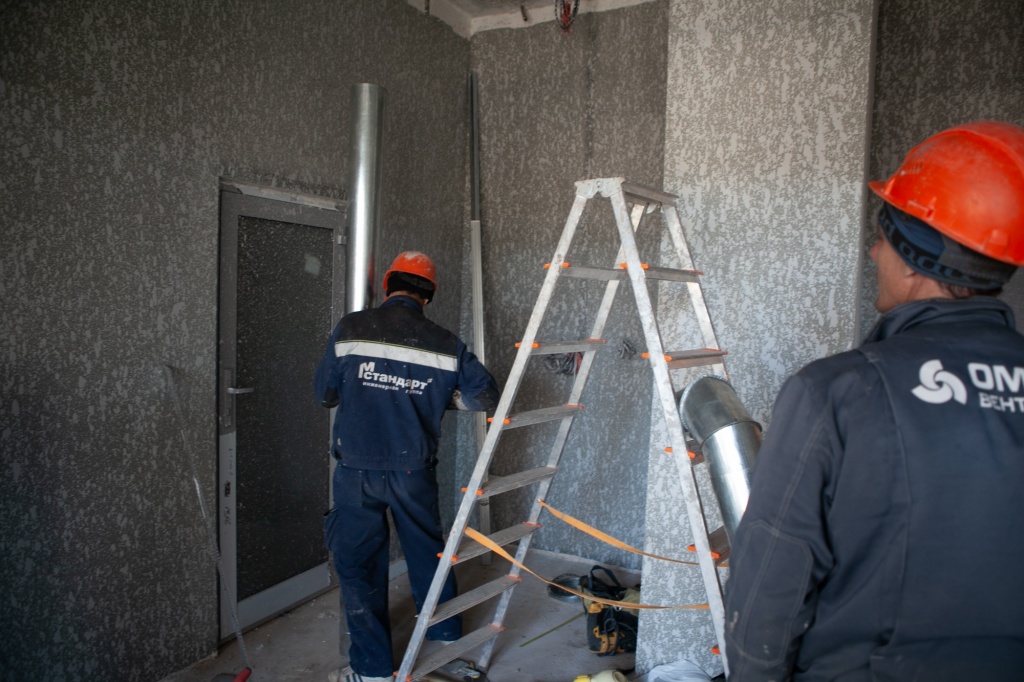

Секция А, Б и В – Ведутся отделочные работы входных групп. Заканчиваются работы по облицовке фасада дома. Проводятся работы по обустройству прилегающей территории дома.

Секция Е – Выполняются работы по бетонирование плит и колонн - 22 этажа. Выполняются работы по кирпичной кладке.

     UK_04-2019_073.jpg UK_04-2019_130.jpg UK_04-2019_122.jpg


Кик «На Успенской»:

Литер 3

Секция А и Б – Заканчиваются отделочные работы в квартирах. Производятся работы по облицовке фасада.

Секция В и Г – Выполняются работы по кирпичной кладке.

Секция Д – Выполняются работы по бетонированию плит и колонн - 21 этажа. Выполняются работы по кирпичной кладке.

NU_04-2019_140.jpg NU_04-2019_046.jpg NU_04-2019_126.jpg


ЖК «Биосфера»

Литер 5

Секция А и Б – Ведутся отделочные работы в квартирах. Производятся работы по заливке полов в квартирах. Начались работы по утеплению фасада.

Секция В, Г, Д и Е – Продолжаются работы по кирпичной кладке, установке оконных конструкций

Секция Ж – Продолжаются работы по кирпичной кладке и установка оконных конструкций. Выполняются работы по заливке паркинга.

 BIO5_04-2019_129.jpg BIO5_04-2019_053.jpg BIO5_04-2019_066.jpg


ЖК «Биосфера Высота»

Литер 9

Выполняются работы по бетонированию плит и колонн - 17 этажа. Продолжаются работы по кирпичной кладке.

BIO9_04-2019_001.jpg BIO9_04-2019_039.jpg BIO9_04-2019_053.jpg
